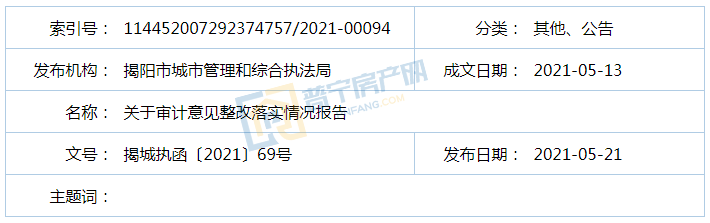

近日,揭陽市城市管理和綜合執法局發布了關于審計意見整改落實情況報告,其中涉及普寧市云落生活垃圾填埋場為“十二五”“十三五”規劃的存量垃圾治理項目,但至今仍在收納生活垃圾。一起來了解下。
審計意見
普寧市云落生活垃圾填埋場為“十二五”“十三五”規劃的存量垃圾治理項目,但至今仍在收納生活垃圾。
2012年發布的《廣東省生活垃圾無害化處理設施建設“十二五”規劃》將普寧市云落生活垃圾填埋場列為生活垃圾簡易處理場(廠)治理項目,其治理方案為治理封場。
該場在2014年已滿庫容,通過挖潛并在原堆場上增高疊填垃圾,延長使用壽命。
2016年普寧市實施該場環境綜合整治工程。
2017年4月發布的《廣東省城鄉生活垃圾處理“十三五”規劃》再次將其列為存量垃圾治理項目。
2018年5月3日該場環境綜合整治工程通過竣工驗收。
2019年8月廣東省住房和城鄉建設廳和省發展和改革委員會修訂《廣東省城鄉生活垃圾處理“十三五”規劃》,明確該場治理已完成。
但至審計時,由于普寧市生活垃圾終端處理能力不足,該場還是普寧市解決“垃圾圍城”的兜底重要設施,仍須承擔日均550噸生活垃圾的處理量,在現有基礎上繼續疊填生活垃圾。
市城管執法局應督促普寧市人民政府妥善解決云落生活垃圾填埋場治理完成后仍在使用問題,確保治理效果,防止出現環保問題。
落實情況
當前普寧日產生活垃圾除送到普寧市生活垃圾環保處理中心一期處理外,仍有約550噸要到云落生活垃圾填埋場填埋,該填埋場作為解決“垃圾圍城”的兜底重要設施,因當前垃圾處理需求,暫時無法對該填埋場實施全面封場整治及生態復綠。
近幾年來,為徹底解決云落填埋場存量垃圾污染影響問題,普寧市于2016年實施填埋場環境綜合整治工程,整治內容包括場內垃圾堆體修整、防滲設施建設、雨污分流導排建設、沿場道路及邊坡建設、滲濾液處理廠擴容改造升級等,于2018年5月3日完成工程建設并通過竣工驗收。
環境綜合整治工程大大提升了云落填埋場的垃圾處理能力,整治后處理規模達到600噸/天,有效消除對練江水資源污染和安全隱患,改善周邊所在鎮村人民群眾的生活生產環境。
2019-2020年,為改善云落填埋場環境,消除環境風險隱患,普寧市進一步擴大填埋區庫容,先后實施了一系列云落填埋場綜合提升工程,包括東部填埋區臨時覆蓋土工膜工程、西北側應急擴容工程、擋渣壩加固建設工程和滲濾液應急處理子項目。
其中,填埋場滲濾液應急處理子項目由廣東健恒在原滲濾液處理站的基礎上自帶500噸/天設備投入運營;東部填埋區臨時覆蓋土工膜工程、西北側應急擴容工程、擋渣壩加固建設工程于2020年11月份完成建設并通過竣工驗收,西北側應急擴容工程面積約5500平方米,加上原有排洪溝東側可利用面積約3000平方米,可新增面積8500平方米左右,新增堆填容積約4.3萬立方米。
今年6月普寧市生活垃圾環保處理中心二期建設投產運營后,將原運至填埋場垃圾轉至環保處理中心二期處理,屆時將全面停用填埋場,對該場實施封場整治及生態復綠。
我局繼續對普寧市云落生活垃圾填埋場運行情況進行檢查督促,確保治理效果,對現場檢查發現存在問題情況,及時通報并督促整改,防止出現環保問題。
